MBR膜近些年在污水处理项目上频频现身,而且在市政污水处理以及大型的污水处理项目上使用率超高。但是mbr膜在安装调试上与其他的滤膜不同,需要注意很多问题。今天就和大家介绍一下MBR膜安装和调试注意事项。
MBR膜安装前的准备事项:
1.在膜组件设置前,检查配管内部,并清除异物。因此,实施管理,使导管、池、泵的内部在施工中也保持清洁。施工后进行清扫,并按照设计流量对配管进行冲洗,以除掉施工中的异物和残留物,并在开始工作前检查这些机器设备。原水泵、抽吸泵、鼓风机、药剂配管也要进行冲洗。
2.流入格栅(0.5~1mm)到膜分离池之间,要去除比流入格栅间隔大的异物。
3.为了不使异物进入到已经清洗好的池内,用盖子和塑料盖好。
4.不光是在施工过程中,在其他时候也要进行管理,不要混入1mm以上异物(参照以下)。异物混入,有可能对膜造成损伤。
有可能损伤膜的异物例子
-
水中含有比格栅间隔尺寸大的异物
-
在对膜组件上部进行维修和修缮过程中,吹入或落下的异物(枯叶和塑料袋等)C)来自配管和机器的残渣
其他如下
-
束线带、打包机、螺栓、螺母、直尺、金属片、钢丝、、钻屑、胶带的残片、焊渣、磨削屑、小树枝、叶子、鱼类、贝类
MBR膜安装前需确认的注意事项

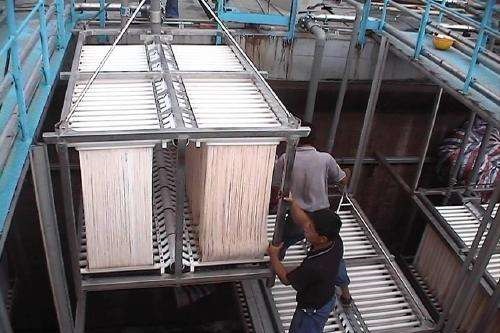

在最初的膜安装施工中,请充分进行检查并做好记录。当确定已做好准备之前,请不要设置膜组件。
请进行以下检查。
1.从膜分离池中清除外部异物,清扫完毕。
2.包括鼓风机配管在内,所有的配管以及池的冲洗、清扫都已完毕。
3.下述施工和作业都已完毕。
-
涂装
-
覆盖
-
板金加工
-
配管冲洗
-
砂轮机
-
焊接
-
喷砂
-
钻孔加工
-
产生异物的动力工具
-
配线
-
导管设置(导管非本公司供应。)
4.检查配管
-
检查配管是否正确施工。(注意:请在膜组件连接前进行检查。)
-
检查管线:对照P&ID和配管,确认配管管线是否与P&ID相同。
-
漏泄试验:抽吸配管一定要实施。
抽吸配管的漏泄会成为SS混入(处理水浊度恶化)、抽吸不良的原因,配管漏泄试验是重要的。加压到100kPa以上再实施。其他配管最好一起实施,也可在鼓风机试验结束后可启动状态下实施。
对于处理水抽吸·排出配管、及曝气用空气配管等主要配管,要用清水或空气冲洗配管内部。
用临时过滤器等确认没有杂物混入后,冲洗完毕。
5.检查配线
-
通过对接线盘上的配线号码或者断路进行检查,确认配线是否正确。
-
对电动机等进行绝缘测试。
-
在接线盘上测量绝缘,并确认是否接地。
6.检查旋转机器的旋转方向
确认发动机单体的旋转方向。确认发动机上标有旋转方向的箭头。拆开发动机困难的机器(泵等),可进行水试运行。
7.顺序检查
根据模拟信号,确认顺序、警报、联锁。
MBR膜安装后调试注意事项:
水试运行调试
1.水池蓄水.….在水池内,将清澈的河水等注入到水池的规定水位。
2.水位表的指示和警报检查.…蓄水时,对实际水位与水位表的指示进行记录和调整,并确认警报。
3.检查水池漏水.…注入到所定水位后,标记水位,保持一昼夜后,确认水位是否下降。也要注意混凝土内是否有成分溶解出来。
如发现水池漏水时,需要排空水之后修补,所以建议在本检查实施后设置膜组件。
4.单个机器试运行.…各机器按照使用说明书确认操作,并记录速度、电流等主要指标。
5.泵、鼓风机等流体机器要确认性能曲线,并记录流量、压力、转数和电流等。
6.大型旋转机器,有时要测量振动和噪音等。
7.观察并记录曝气引起的水池内的流动状况。
8.调整流量表、DO表等测量仪表。
9.实施过滤的自动运行,确认过滤水是否有SS或混入气泡。
备注:过滤刚开始时,涂在膜丝上的亲水剂会流入到过滤水中,使得处理水白浊,但一般过滤10分钟后,会变澄清透明。还有,因亲水剂,膜分离池会有一些发泡现象,但随着水的更换会消泡。
10.综合水试运行
从原水池或流量调节池输水,实施并确认整体系统的试运行。
过滤流速逐次变化成0.1~1.0m3/(m2·d)、逐次确认压差并记录。
污泥试运行调试
1.投入污泥。
2.过滤开始之后,确认过滤水中是否有SS漏泄或混入气泡。
有SS泄漏或混入气泡时,有可能是因有设置过程中膜破损、配管等的泄漏,需要再次进行检查。
有多个系列时,按各系列运行,选出有问题的系列。
3.过滤流速从0.1m3/(m2·d)~到设计流速逐次变化,确认并记录这时的压差。
本文由蓝膜(www.ilanmo.cn)原创首发,转载请以链接形式标明本文地址或注明文章出处!
